一、前言
生產計劃和控制是生產系統運作的核心環節,一個穩定、可行、動態、可控的生產計劃,是確保高效生產的基礎。
但是,如何做好一個切實可行的生產計劃,在高度不確定性的環節下,是件困難的事情。

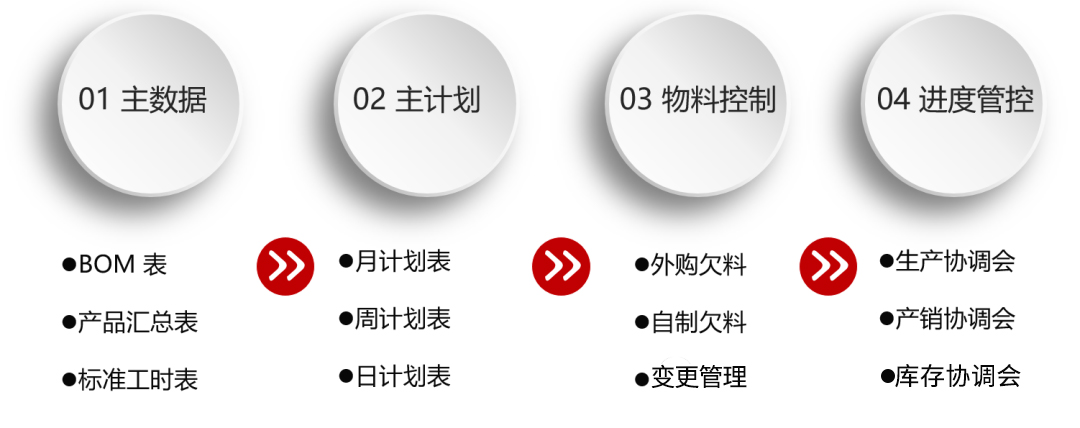

二、核心步驟
生產計劃和控制的編制,需要方法論。但是不論采用何種方法,必然需要一定的步驟來實現。
生產計劃和控制的核心步驟如下:
2-1 主數據準備
生產計劃和控制首先是基于數據的管理和控制,必然需要對生產計劃和控制的數據需要準備和清洗。
需要準備和清洗生產計劃和控制主數據如下:
2-1-1 靜態數據
需要準備和清洗好以下靜態數據:
1)物料編號
需要科學定義好物料編號,確?!耙晃镆淮a”,嚴格避免“一碼多物”、“一物多碼”的現象。
科學的物料編碼,需要按照物料的本質分類,實現大類、種類、小類的區分,規格以流水碼區分為好,一般是9-11位的全數字碼最佳。
2)BOM
需要維護和校正好BOM,因?yàn)锽OM錯誤,不僅會買錯(錯誤、多買、少買),而且為齊套投料造成極大的困擾。
BOM的編制、變更、錄入和審核需要有嚴格的流程,尤其是BOM變更和遷移比較頻繁(BOM壽命比較短)的業務場景,BOM的準確性維護是一個嚴重的挑戰。
3)標準工時
產線、機臺和人員作業產出,均取決于產品的小時產出率,所以標準工時是控制投料的關鍵參數。
標準工時可以采用PIE人員現場觀察(秒表)計時獲得,也可以通過累計產出計時獲得。標準工時需要與自制件的物料編號綁定,即每一個自制件的物料編號,需要編制一個標準的工藝路線,并設定工序的標準工時、默認設備(設備組),以動態計算設備、產線的負荷。
4)ERP需要設置的其他參數
需要及時維護好安全庫存量、最低量、最高量、經濟訂貨批量、最小批量增量、委外/采購前置周期等參數。
安全庫存值的設置與前置周期、前置周期內的最大消耗量有關,不僅需要科學計算后設置,還需要依據業務過程的變化而調整。
2-1-2 動態數據準備
生產計劃和控制的動態數據準備,是重中之重的工作,而且是最關鍵的日常工作之一,必須(最好)在ERP等相關信息系統中維護。 1)ERP標準單據維護需要及時維護好ERP系統的中的“銷售訂單”、“生產任務單”、“委外訂單”、“采購訂單”。其一,MRP需要根據“銷售訂單”的錄入,及時單-單進行MRP運算,確保生產任務、委外和采購任務的及時下達。第二,關閉需要定時(至少每周)對銷售訂單、生產任務單、委外訂單、采購訂單及相關的出入庫單據,進行清理,手工關閉不能自動關閉的單據,做到“日清月結”,保障數據的干凈、清潔。2)即時庫存必須確保即時庫存瞬間局的準確,做到賬實相符,其準確率需要達到A類(體積大/價值大)100%、B類(易清點/價值中)100%、C類(混合包裝/低值)98%以上,確保MRP和領發料的準確。3)完工日報表需要及時采集車間、產線和機臺作業進度,完工日報表是最好的方式:每個作業單元(計件工人、計件小組、計件班組)最低限度按照每天進行工序任務的報工,建立起日期 — 作業單元(計件工人、計件小組、計件班組)— 工序任務完成量 — 生產任務單 — 銷售訂單的關聯關系。
完工日報工,不僅是計件工資結算的依據,更是進行生產任務和訂單進度控制最基礎和最基本的控制環節。完工日報表,還可以隨生產任務、工序記錄各類異常:設備、模具、工裝、設計、作業、來料等質量異常,是收集問題的起點,也是持續改善的起點。
2-2 主計劃(完工計劃)編制
準備好主數據后,可以編制生產計劃了。
2-2-1 確認客戶需求
確認需求是編制生產計劃的第一步。一般而言,工廠是MTO(訂單式)、MTS(備庫式)的混合模式。訂單式(MTO)模式時,客戶訂單就是客戶需求,具有非常明確的需求的品種、需求的時間、需求的數量(隱含了技術和質量指標)。備庫式(MTS)模式時,俗稱的是補庫模式,其客戶需求的表現模式,是內部的補庫訂單,或稱之為預測訂單。很多企業還會把這個需求做的更加復雜些,分為“銷售訂單”、“備貨訂單”、“補庫訂單”、“備料訂單”等方式,本質還是“訂單”、“備庫”兩種。備庫式(MTS)采用預測方式確認需求時,最好采用滾動預測方式:即按照一個“固定的預測周期(如三個月)”、“固定的預測間隔(如間隔兩周)”實現滾動預測,并鎖死預測、和預測校正的方法,以確保預測的相對科學性。需求管理是十分重大事項,是確定PSI(P生產、S出運、I庫存)的第一步,是非常核心的關鍵環節。
2-2-2 產銷平衡
確定需求時,需要對物料供應、內部產能進行平衡。如果工廠上線了APS高級計劃和排程,則這一過程相對容易:
1)確認需求并錄入APS
2)APS運算并發出異常報表(延誤警告報表)
3)調整需求并錄入APS
4)APS重新運算并發出異常寶博鰲
5)循環1-2次
但是,如果沒有APS高級計劃和排程系統,需要手工進行需求、供應和產能的平衡,其標準步驟如下:
1)識別關鍵物料的供應量。
2)根據關鍵物料的供應編制投料品種、時間和數量,實現物料平衡。
3)再根據關鍵產能設備的約束,前后調整生產任務的投放,以滿足產出的要求。
4)如果工廠是多車間的場景,則在車間之間的半成品倉作為緩沖,以平衡車間之間的關鍵產能設備制約間的沖突,用提前生產儲備庫存的方式,釋放關鍵設備產能。
產、供、銷售的平衡,是一項復雜的引擎計算過程,Excel的算力十分有限,所以只能以簡化的方式進行:比如,產能采用平均產能、物料就核算關鍵物料等等,以降低計算難度。
2-2-3 編制完工計劃
在產、供、銷售平衡后,可以編制完工計劃。
完工計劃是一個預期計劃,關鍵的假設如下:
1)不考慮客戶需求變動、不考慮產能波動(預設的以外)、不考慮供應商波動,是正常情形下的正常產出。
2)或詳細預排程或粗的預排程
編制完工計劃的周期限制,需要根據業務狀態來確定: 白酒的生產周期很長,大約需要5年的時間(60個月),所以主計劃的周期至少為一年,并逐步分解。尤其是制曲、制酒和初勾兌,是完全的“推”過程,主計劃的時間可以稍長,而成品酒的勾兌、包裝過程,大約是10天,可以月來設計,甚至就是10天的循環計劃即可,實現動態補庫。汽車零部件行業則剛剛相反,主機廠一般僅僅提供單周鎖定+雙周滾動的需求計劃,則汽車零部件企業不能編制較長期的主計劃,而是編制兩周的滾動主計劃即可,即時響應汽車零部件企業在主機廠邊上的庫存需求即可。大量的OEM企業,由于承諾交期較長,一般是30-45天,甚至60天以上的周期,則可以編制以月(4周)的主計劃(出運計劃),以此形成月出運計劃、周大滾動、三天小滾動一天所動的計劃,逐步實現不確定-半確定-穩定-鎖定的作業計劃。日完工計劃,還需要轉換為開工計劃。制造周期較長的,作業計劃的鎖定期要稍微變長,采用T+2、T+3模式。編制的完工計劃,可以用“月計劃”、“周計劃”、“日計劃”方式呈現。
2-3 物料控制
物料控制是組裝類企業(物料驅動型企業)的控制關鍵,物料控制的關鍵是總裝前的齊套性,而齊套性的控制關鍵是自制、委外和采購件的同步性,而控制齊套性的關鍵是自制工廠、委外供應商、采購供應商的優先順序,形成了一個完整的邏輯鏈條。

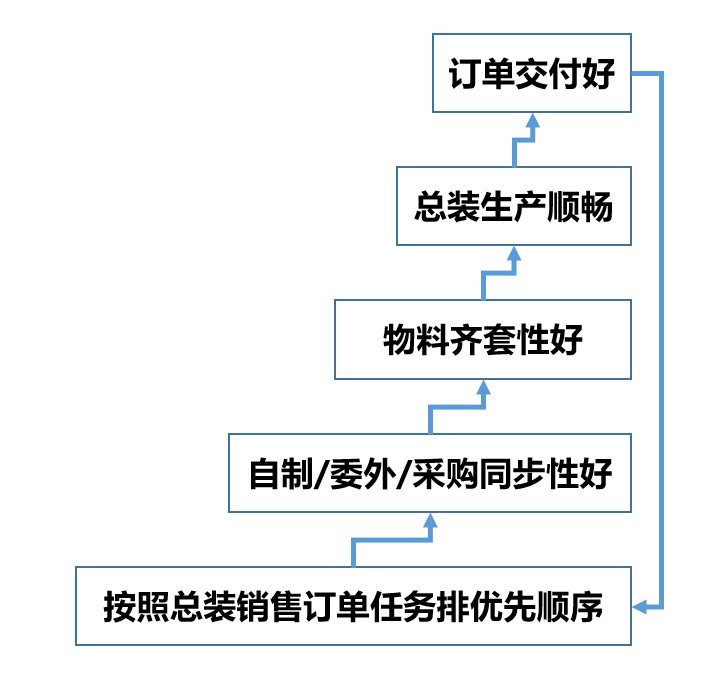

圖2-3-1 物料齊套性好的業務邏輯
為了增加齊套性,需要做好一下任務:
2-3-1 變更控制
組裝類企業的變更控制,是經常發生但是非常麻煩的工作。由于變更引起的原因比較多,簡單分析如下:
第一,客戶變更
因?yàn)榭蛻舻目蛻粜枨蟀l(fā)生變化,客戶提出的對產品的包裝、外觀、結構或用料的變更。一般情況下,相關的工程師一定是變更相關的產品。
第二,設計變更
客戶未提出變更,但是因?yàn)楣こ處熢O(shè)計的原因提出的變更,尤其是對產品性能、成本有較大影響的變更,一般都是會執行的。
第三,工藝變更
因?yàn)楹喕a(chǎn)過程的需求,也會對產品的結構、用料、用量提出后變更,其目的是為了簡化生產過程,簡化員工作業或降低成本。在不影響產品整體性能和外觀的情況下,經過客戶允許也會法生產變更。
既然變更是客觀存在,必須要面對該問題。
建議采用以下管理作業,降低變更對生產過程和銷售訂單交期的影響:
1)必須要做好新產品的量試,從源頭上減少未來的變更 我自己管理工程的時候,對新產品的量試和量產有嚴格的控制程序,必須經過以下步驟“
(1)量試前評審,確定是否可以量試,做到相關技術資料的齊套
(2)生產技術部的“試做(2-3件)”,確認產品時間可行
(3)生產部組織老員工“小試(10-15件)”,確認熟練工人是否可以生產。
(4)“新產品發布會(量試前,相當于量試評審)”,再一次進行標準評審,生技部可以深度參與。
(5)量試,標準生產任務單的投料批次生產。 只有經過嚴格的量試流程,大貨生產才可以順利生產。
2)統一部門負責變更控制
變更控制是復雜過程,必須要一個統籌部門協同。
變更涉及到客戶端成品、在途成品、在庫成品、在制半成品、在庫原料、在途原料、在制原料各個環節,沒有統一的一個部門協同,基本無法有效控制。
只有在PMC統一協同下,理清變更所面臨的困難,并適時發起變更,才可以做到。
3)PMC在掌握合適的時間實施變更
變更是對原有產品的,正常情況下是改善,是改進,原有產品是可以正常使用的。所以,變更要充分利用該要求展開。
正常情況下,變更時,物料狀態越簡單越好:
(1)老成品靜止,不對已經完工的成品進行變更(或少變更)。
(2)供應商靜止,供應商必須做好切換,停止舊的生產(或交貨,或報廢),在未接到開工通知前生產新的。
(3)清理工廠內的在制工單狀態,清理生產線的物料和成品,等待技術部、生產技術和PMC的聯合處理意見。
(4)清理未領料的庫存物料并進行隔離和封存,等待處理意見。
(5)確定變更方案后,由PMC統一發出變更執行要求,正式實施變更。
4)PMC做好變更的統計并定時回顧,減少并改善變更控制方法
變更是一個日程工作項,但是也是一個可以控制和改善的項目。
變更的改善有兩個方面:
(1)減少變更次數,尤其是重大變更次數
減少變更次數,需要從設計端、試產端兩個方面來控制,而真正的源頭是產品的設計和開發端,要從規范產品開發流程做好。
減少變更次數,還可以從嚴格量試流程控制。嚴格的量試流程,可以減少大貨生產過程中的變更。
(2)改善變更控制流程
變更的控制還可以從變更控制流程做好,編制切實可行的變更控制流程,盡量減少變更帶來的對生產、供應商的影響是可以從持續改善的。
變更的控制還可以從變更控制流程做好,編制切實可行的變更控制流程,盡量減少變更帶來的對生產、供應商的影響是可以從持續改善的。
2-3-2 外購物料欠料控制
1)供應商管理
外購物料的欠料控制,管理好供應商是第一步,也是最關鍵環節之一。
需要建立起供應商的準入、考核和淘汰機制,留下優質的供應商。
需要建立起供應商的準入、考核和淘汰機制,留下優質的供應商。
供應商的準入,必須實現供應商的“正配”:即供應商生產的產品類型、質量水平、供應能力與工廠本身的產品特征、成品質量水平和采購量多少匹配,實現正確的配置。
隨著工廠自身產品壽命的遷移,對采購件的需求也隨著產品需求的變化而變化(技術要求、質量水平等),不一定所有的供應商的管理水平可以隨著工廠的水平提高而提高,需要將此類供應商淘汰,以便拖累工廠本身的績效。

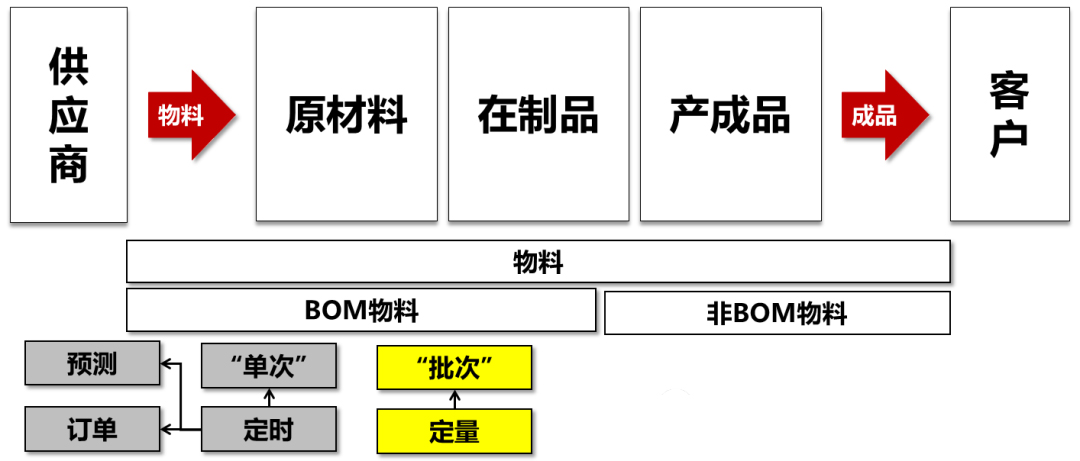

2)采購模式控制
外購物料的采購,可以分為三種方式:單次采購(PTO)、庫存采購(PTS)。 單次采購(PTO),有可以分為預測采購(PTF)、訂單采購(PTO)。A、預測采購(PTF):對于長采購周期物料,遠遠大于客戶需求周期的物料(如IC,一般采購周期是36個月以上),必須采用預測采購的方式:即,對未來客戶需求的產品進行預測,并根據預測的產品需求進行MRP運算,實現對關鍵物料的采購。
成品需求預測是需求確認控制的關鍵環節,預測管理(參考需求確認部分)是一門專門的科學,有興趣的朋友可以參考《需求計劃師》。需要注意的是,需求預測是需要滾動的,一般以兩周、三周的滾動預測最常見,一周太短、四周太長,最常見的預測周期是兩周。B、訂單采購(PTO)訂單采購是最常用的采購,如同家里的“青菜”、“新鮮魚肉”的采購,一般是要用到了才采購。
訂單采購一般是需要用的時候才購買,需要多少買多少。屬于采購周期較短的專用物料。訂單采購一般采用MRP方式實現。C、庫存采購(PTS)庫存采購是面向常用料的,如同家里的大米、醬油、食用油、食鹽等標準產品的采購。
標準產品的采購,一般會采用經濟訂單批量、再訂貨點方式實現。在標準的MRP方案中,可以設置最小起訂量、經濟批量、最小批量增量等基本參數,運算MRP的時候自動產生需求。
3)相關需求量的控制
外購件的需求或欠料,一般通過MRP實現。 MRP時,有一下情形可以考慮:其一,訂單物料的“單單+訂單”和“固定周期+全數據”
1/單-單運算”
MRP可以是以每一個銷售訂單作為輸入端進行運算,我稱之為“單-單”模式。即新增銷售訂單后,以單一個小時訂單為輸入端進行單次的MRP運算。
單-單運算是比較大的好處時,可以實現“單-單”跟蹤,查訂單的物流齊套時,比較方便。
2/固定周期
另外一種方式是,固定時間+全單據運算。定時設置時間,進行系統內所有單據的運算,計算欠料并新增采購采購訂單,全數據進行運算。
其二,訂單物料的凈需求和毛需求
1/凈需求
如果基礎數據不錯,可以采用凈需求計算方式計算欠料。
2/毛需求
如果基礎數據不好,可以運算毛需求。但是,需要對毛需求進行校正,避免買多的物料。

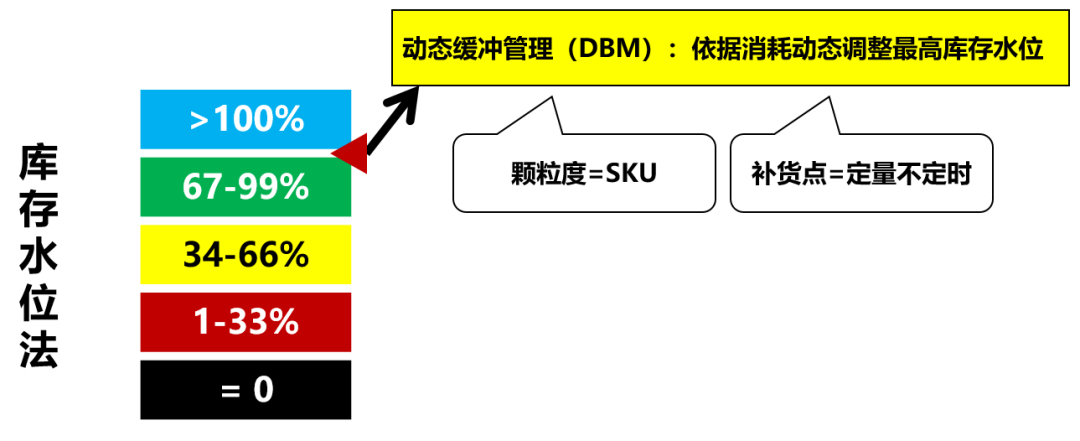

其三、批次物料的可能性采購對于實現庫存式采購的批次采購物料,可以采用動態庫存管理方式,實現低庫存和高可得性。 實現可得性采購,需要實現以下步驟首先,是區分訂單物料和批次物料最好是研發部門對所有的物料進行區分,盡量將物料標準化,并實現批次采購。其次,批次物料的標識可以才ERP中對批次采購物料進行標識,可以在物料名稱前添加【批】,讓MRP專員很容易識別是訂單物料還是批次物料。其三,MRP投放控制MRP時,對于【批】次物料,MRP時不要投放采購申請,僅僅需要投放【單】采購申請即可。第四,建立動態庫存管理系統【專題討論】
4)采購訂單控制進行了“供應商的優化”、“物料需求量的控制”,需要對采購過程(采購訂單)進行有效控制。
對采購訂單有限控制,需要做好兩個步驟:
其一,“日清月結”的單據有效性控制
需要對采購訂單的尾數進行管理,尤其是采購訂單的尾數進行控制,將供應商送料困難、工廠不需要的那些尾數進行情況,手工關閉采購訂單,以保證單據的有效性。
其二,“采購訂單”優先序跟蹤
【單】次物料,需要對采購訂單進行優先順序排程的跟蹤。而對于【批】次物料,可以根據庫存緩沖量的高低進行排序,庫存低的優先等級高,庫存高的優先等級低。
采購員根據采購訂單的優先順序進行跟蹤,確保優先等級高的物料先入庫,將采購員的精力聚焦于優先等級高的采購物料,聚焦于外購物料的異常處理。
2-3-3 自制物料欠料控制為了滿足包裝和裝配的物料需求,需要對前置車間的物料的同步性進行控制,以實現齊套性(產品的工單齊套、訂單齊套的需求)。
自制物料的欠料控制,如要做好一下環節:
1)建立產能柔性
眾所周知,工廠的管理要素為人、機、料、法、環、測(數據)6個環節。其中,人、機構成了產能,生產能力是有設備、模具、工裝、場地和作業人員構成。對于加工類企業,即產能驅動型企業,產能要素是設備、模具為主,人工為輔。對于組裝類企業,即物料驅動型企業,產能要素是人員為主,設備為輔。A、保持產能柔性由于產品時尚化、訂單碎片化、供應鏈復雜化,訂單對產能的需求柔性要求變高,迫使產能需要以多種柔性方式存在。一般產能柔性,可以從兩個方便的體現:首先,快速換模(SMED)流水線的快速切線、設備的快速換型、壓鑄/注塑/沖壓等的快速換模都是增加產能柔性的典型。快速換模(換型)可以在標準化、線內轉線外、專職換線/換模人員且熟練化等方式實現,精益生產的方法論中有非常好的描述(建議大家參考精益生產相關的SMED相關資料)。需要說明的是,實現快速換模是一項長期的改善工作,豐田從幾個小時縮短至幾分鐘,經歷了幾十年的時間(參考《流的傳承》)。第二,全員培訓作業員是產能最重要的構成要素之一,多能工的培養,是保證作業人員操作柔性的關鍵要素之一(多能工的培訓和培養,參考精益生產相關資料)。第三,產線及布局改變 保持產能的柔性,另外一個途徑是改變大產量的模式為小產線模式:該大批量的串聯改小規模的并聯。如變?nèi)藬?shù)較多的流水線為人數較少的短線,用多條短線替代少量的大批量流水作業。記住:單機臺并可以實現多工序的,是柔性最好的。如,四軸、五軸機加設備,比單功能、多機臺串線的柔性要的多。第四,觀念改變改變所有人都必須忙忙碌碌的才是真的觀點,樹立只要保持瓶頸資源忙碌即可,而非瓶頸的空余是產能保護的觀點。根據TOC(約束理論)的觀點,瓶頸產出是系統產出,非瓶頸的產出遷就瓶頸產出即可,即實現TOC(約束理論)的“小鳥嗶嗶”即可:該生產時就生產,不該生產就休息。
